一、測量放樣
邊線、中線、水平點、橫斷面的檢查和補測
二、修建路基臨時排水設施
兩側溝渠、處理積水、做臨時排水渠、、完善排水系統、發現積水要及時疏通;
三、基底清理與填前碾壓
保持做到路面整潔無積水、

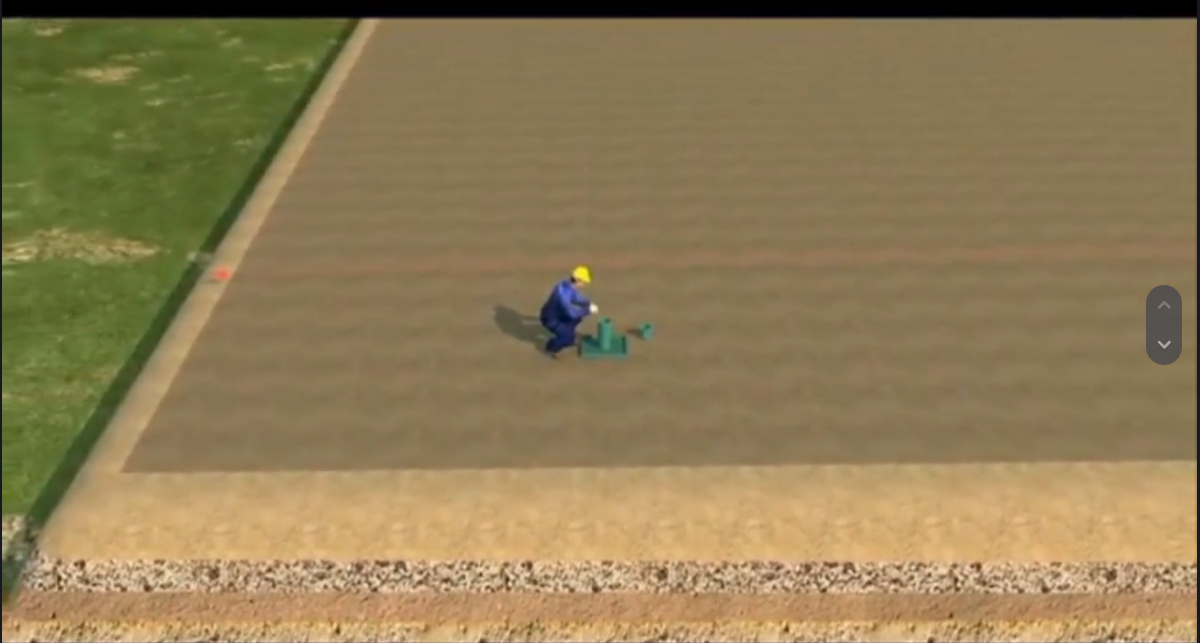

四、畫方格網
裝載方量15噸,5MX6M白灰方格網
五、填料運輸與卸土
需要專人指揮卸車,松鋪厚度小于等于300mm; 壓實厚度大于等于100mm;
六、分層建筑
采用水平分層建筑法,畫格布料、掛線施工、平地機整平
七、攤鋪整平
對路面進行攤鋪整平,兩側各加寬50cm;對路肩進行初步壓實;

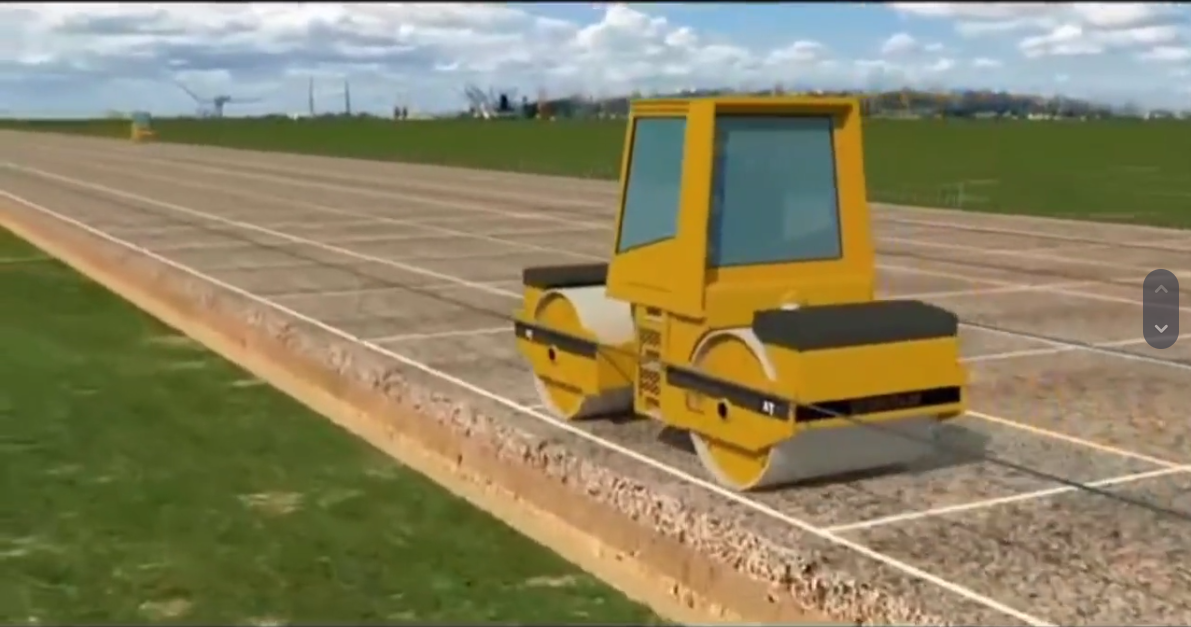

八、碾壓夯實
滿足最佳含水量2%,靜壓1遍,輕振1~2遍,重振1~2遍,慢速靜壓1遍;碾壓要先慢后快,兩邊向中間碾壓;先靜壓后鎮壓,弱振至強振碾壓;要注意最大碾壓速度小于等于4km/h;輪跡重疊0.4~0.5m
應用灌砂法進行密度試驗測試;要注意層面憑證、路拱合適、排水通暢;
九、路基整修
